签订吊装合同时,费用争议和安全责任纠纷是最常见的两类问题。结合陵川本地山区、矿区作业的工况特点,规避陷阱的关键在于将计价单位、安全责任划分、违约情形界定等条款尽可能细化,并保留完整的履约证据。
一、计价条款:明确“台班”定义与费用边界
吊装合同纠纷中,超期使用费争议较为常见。司法实践中曾有案例,出租方主张超期使用费30余万元,而承租方认为作业凭证签字仅代表作业行为确认、不代表费用确认,最终引发诉讼。建议在合同中明确约定:标准台班对应的小时数(如8小时)、超出后的计费方式、空驶费计算标准、等待时间的计费规则。对于台班费的计算起点,建议约定以设备到达指定作业地点并具备作业条件的时间为准。
二、安全责任:预付金与现场条件挂钩
吊装作业安全事故中,地面承载力评估不足是常见原因。资溪县曾发生吊车侧翻事故,直接原因是作业区域地面载荷能力评估不足、支撑点未做好加固。建议在合同中增加条款:甲方(承租方)应提供符合安全要求的作业面,包括地面承载力数据、地下管线位置、上空障碍物情况等。预付金比例由双方协商确定,并将其与“作业面条件合格”挂钩——若因甲方未提供合格作业面导致事故,责任划分应依据安监部门认定结果。
三、违约条款:不可抗力和延期情形应具体化
陵川地区冬季冰雪、春季翻浆可能影响设备进场和作业。建议在免责条款中明确列举:因连续降雨/降雪导致道路无法通行、政府临时交通管制、突发地质灾害等情形,工期可顺延。若因甲方原因导致设备到场后无法按期开工,乙方可收取设备停滞费,具体标准应在合同中单独约定。
四、维权对策:建立履约证据链
口头约定在纠纷中难以举证。建议在签合同时附加《进场工况确认单》,由双方签字确认设备到达时的场地状态、天气、道路条件。每次作业完成后,建议现场负责人签字确认当日作业起止时间、作业内容,该凭证既是结算依据,也是发生争议时的重要参考材料。

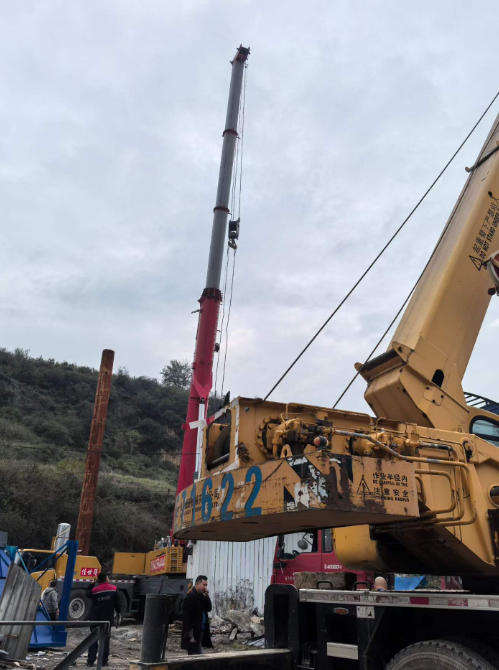

五、本地工况适配:山区作业需关注机动性
陵川本地矿山设备检修、电力杆塔组立等场景,常面临进场道路狭窄、作业空间受限等工况。这种情况下,设备能否顺利进场、是否需要随车吊配合二次转运,直接影响作业效率和费用。建议在合同中增设“设备进场条件确认”条款:签约前由出租方现场勘查并出具作业可行性确认,若因场地条件与勘查结果不符导致额外费用,由责任方承担。
六、行业常见问题FAQ
问:吊车进场后发现场地无法作业,费用怎么算?
答:首先看合同是否约定“场地勘测义务”。若出租方已出具作业可行性确认但实际不符,相关损失由出租方承担;若因承租方临时变更作业内容或位置,按合同变更条款处理。
问:因天气原因停工,费用怎么算?
答:根据行业安全规范,大雪、暴雨、大雾及6级以上大风天气不应露天作业。若合同将此列为免责情形,停工期间不计入作业时间。
问:夜间作业加班费如何计算?
答:应在合同中明确夜间作业时段定义及计费标准,建议以设备启动的视频记录时间为起算依据。
问:包月租赁期间设备故障,租期如何处理?
答:建议约定“月租期内设备累计故障维修超过合同约定时限的,租期相应顺延”,具体时限由双方协商写入合同。
问:安全事故发生后,预付金如何处理?
答:预付金一般为履约担保,事故赔偿需依据安监部门责任认定和合同约定处理,建议合同明确两者分属不同法律关系。
问:吊装方案与实际工况不符,谁负责调整?
答:若方案由出租方编制且已现场勘查,因勘测失误导致方案不可行,应由出租方免费重新编制;若因承租方临时变更作业要求,按合同变更程序协商。
